阳宗海校区勘物楼外围西北坡边坡支护施工项目月报

发布时间:2024-09-30       浏览次数:

我校阳宗海校区勘物楼外围西北坡边坡支护施工项目, 在学校党政领导的指导帮助和学校各部门的大力支持下,目 前已开工建设。根据信息公开制度,后勤与基建服务中心特 将本月项目开展情况报告如下:

9月3日,发放中标通知书;9月4日,组织合同谈判。

9月5日,组织施工单位现场踏勘,布置施工场地。

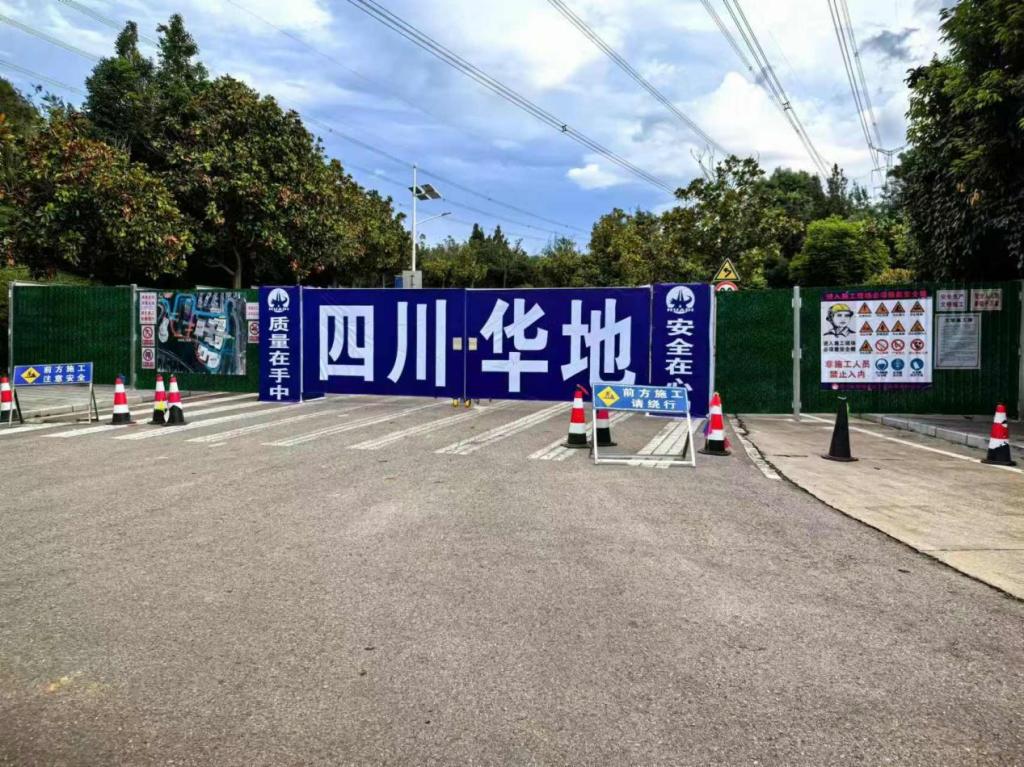

9月8日,现场围挡及安全标志标牌设置完成。

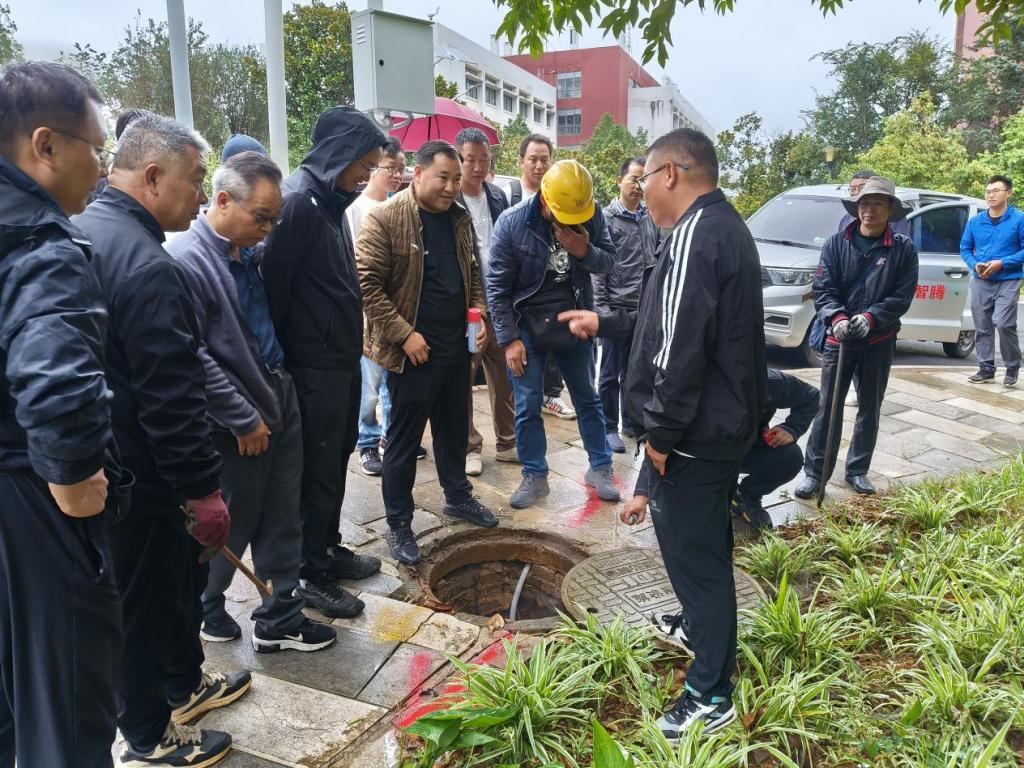

9月9日,组织地下管网管理方进行现场交底及协调。

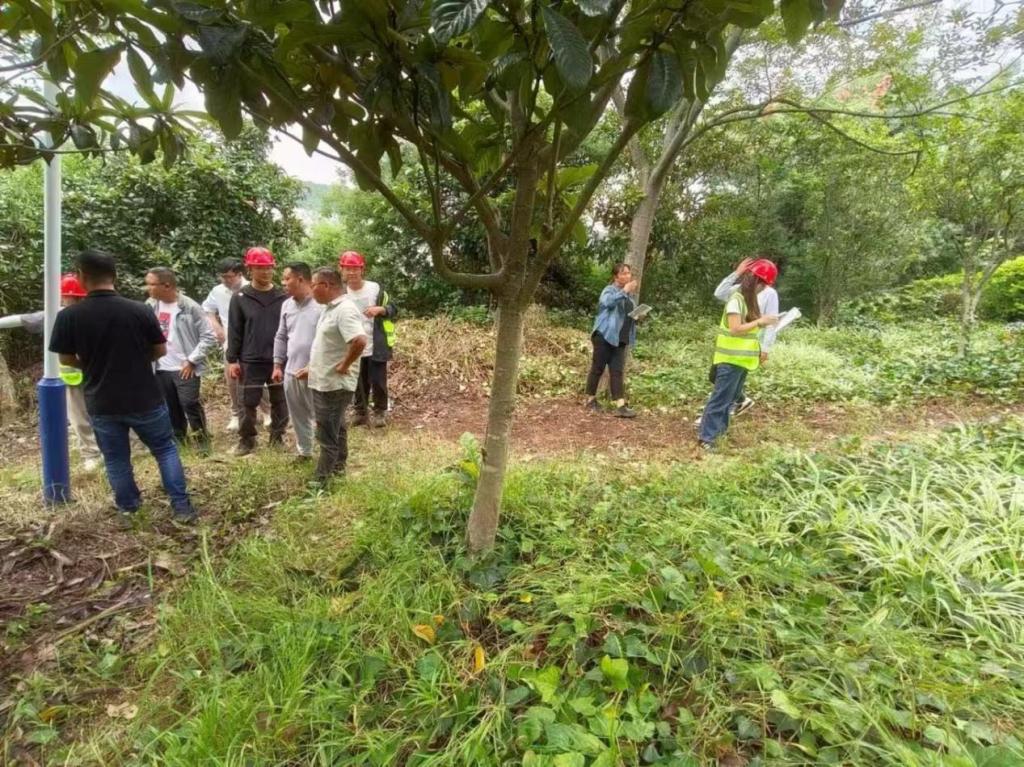

9月11日,组织参建单位现场清点苗木数量,审计处全过程监督指导。当天,签发开工令。

9月14日,组织图纸会审和技术交底会议,审计处委托的第三方造价机构全过程参与。

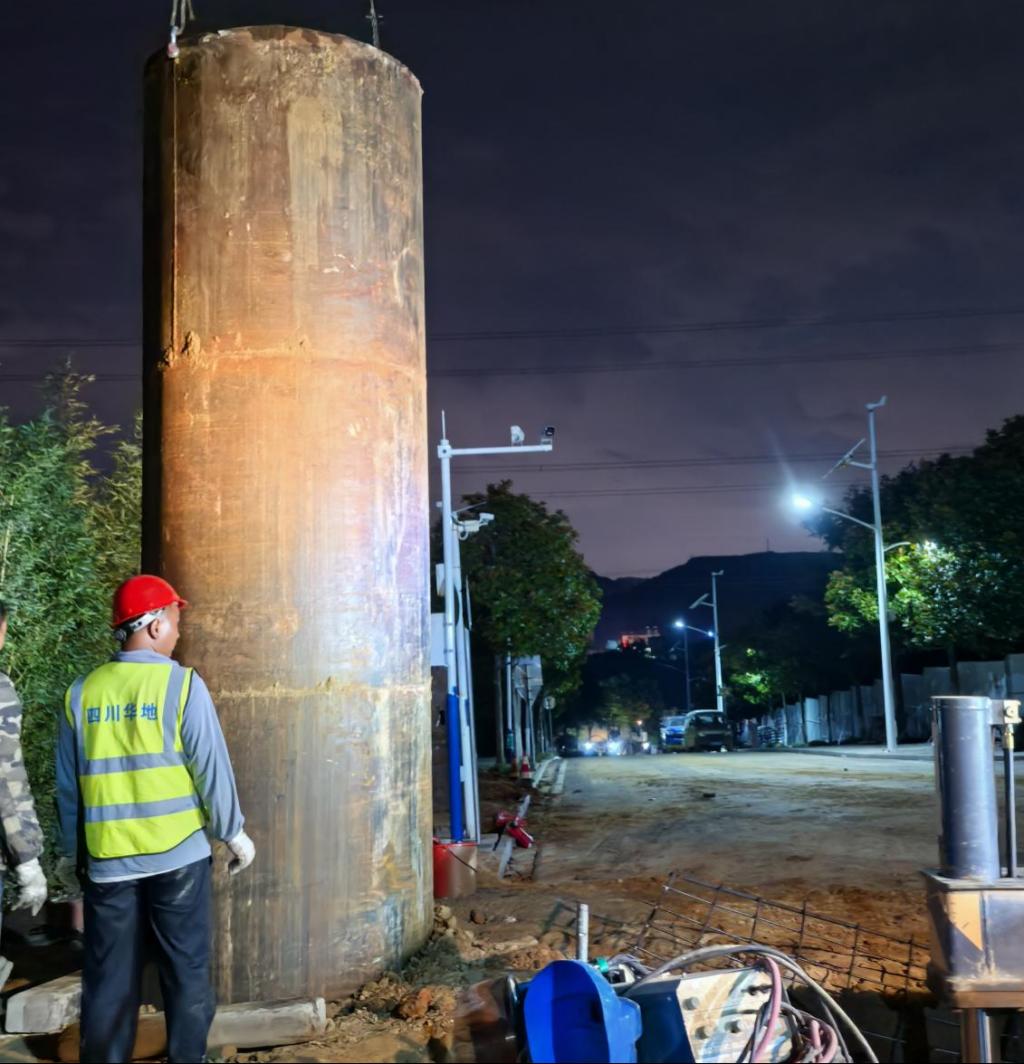

9月15日,后排抗滑桩 HZ1-5 试桩(首桩)浇灌完成。

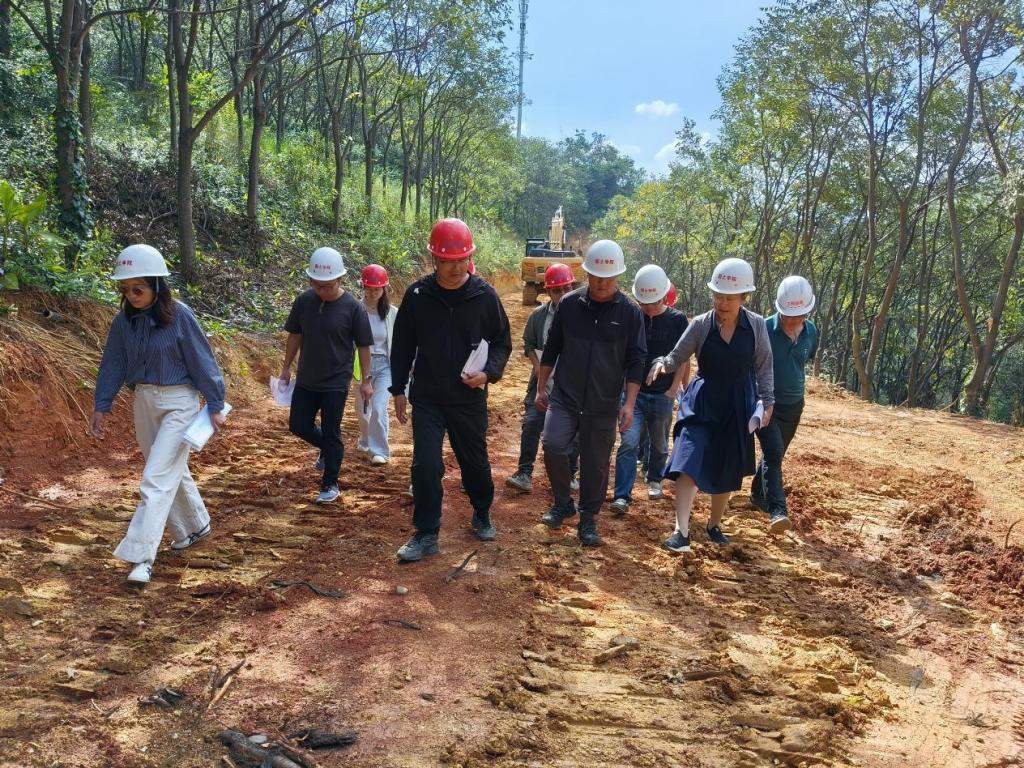

9月19日,张云霞副校长到施工现场检查指导工作。


9月20日,学校党委委员、纪委书记柳勇对参建单位负责人开展廉政谈话。

9月20日,会同保卫处,邀请当地公安机关民警召开安全交底会,强调施工安全、交通安全,以及流动人员管理工作的重要性。

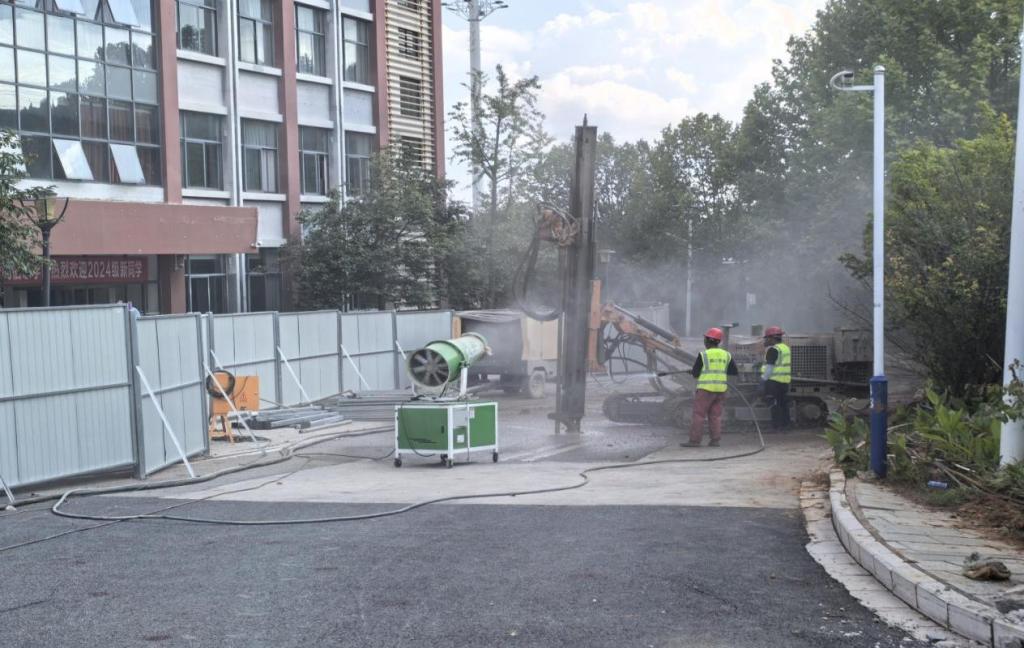

9月22日,锚杆引孔施工现场。

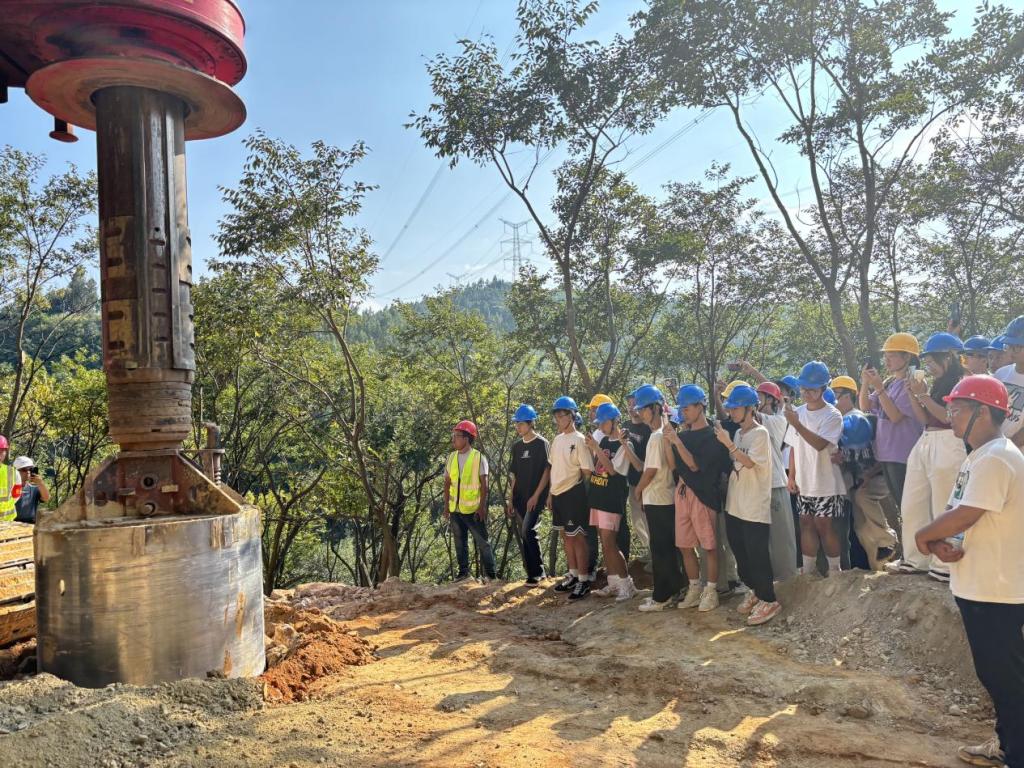

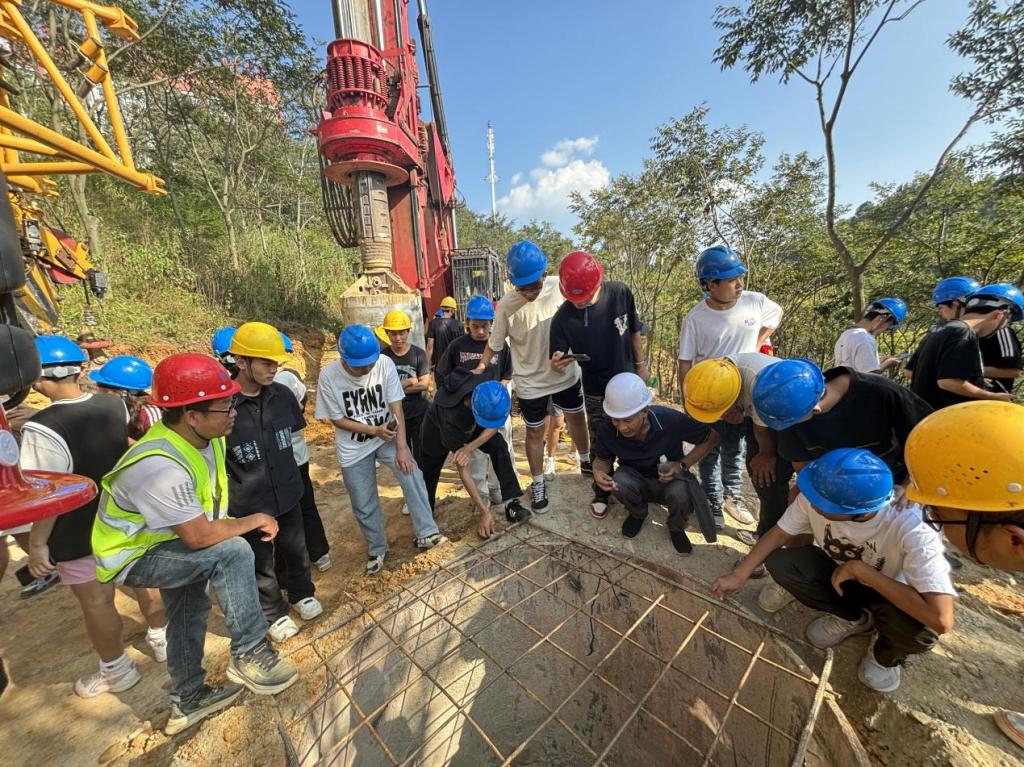

9月24日至26日,建设工程学院分批组织学生到施工现场进行现场教学。


截止2024年9月30日,完成成孔及浇筑成桩31颗,锚杆引孔施工完成至 55%,正开展注浆施工,钢筋进场 480 吨。累计完成施工产值约425 万元。
